Ketertelusuran penuh
Menggabungkan lot, seri, order, NCR, FAI, dan alur subkontrak dalam satu pohon.
Panduan ini menjelaskan penggunaan jendela Tulang Punggung Korporat pada manufaktur pertahanan dan multi-gudang dengan layar UI nyata.
Halaman ini mencakup sepuluh tab Backbone aktif: Genealogi, Operasi Logam, Pusat Operasi Logam, Berkas Produksi, Tanda Tangan Elektronik/Revisi, APQP/NCR, Alur Subkontrak, Pabrik/Gudang, Proyek/Bukti, dan Tugas/Alat. Tab logam menghubungkan stok, produksi, pemindaian seluler, pengisian, integrasi, dan bukti audit.
Menggabungkan lot, seri, order, NCR, FAI, dan alur subkontrak dalam satu pohon.
Anggaran, FX, dan revisi kritis tidak berjalan tanpa dua tanda tangan berbeda.
Kebijakan lampiran dapat dipaksa untuk area Bank, SDM, dan CRM.
Gunakan jendela ini saat menelusuri akar masalah lot/seri, membekukan berkas produksi, menyiapkan pengiriman subkontrak, mengikat keputusan karantina, atau mencatat anggaran dan FX proyek.
Nama pengguna yang sama pada perangkat kedua kini mendapat sesi terpisah, tetapi alur persetujuan tetap memerlukan level wewenang dan perusahaan yang benar.
APQP, paket subkontrak, dinding transfer pabrik, dan kewajiban empat mata dapat diaktifkan dari layar pengguna; periksa sebelum memulai catatan kritis.
Kolom pengangkut, gudang, kelas keamanan, rentang seri, sertifikat, ID berkas, dan catatan akan muncul kembali dalam paket audit dan laporan.
Jendela Tulang Punggung Korporat mendefinisikan sepuluh tab, tetapi tidak semua orang melihat kesepuluhnya. Deretan tab disaring menurut peran: pengguna dengan peran produksi melihat delapan, administrator sistem melihat sepuluh. Ini memang desainnya, bukan kesalahan — endpoint server di balik tab yang tak terlihat juga tertutup bagi Anda. Tabel di bawah menyatakan wewenang mana membuka tab mana, dan di mana hal itu dijelaskan pada halaman ini.
| Tab | Wewenang yang memunculkannya | Bagian di halaman ini |
|---|---|---|
| Genealogy | Siapa pun yang bisa membuka jendela ini | 1 |
| Operasi Logam | Produksi atau kualitas atau gudang | Operasi Logam |
| Pusat Operasi Logam | Produksi atau kualitas atau gudang | Pusat Operasi Logam |

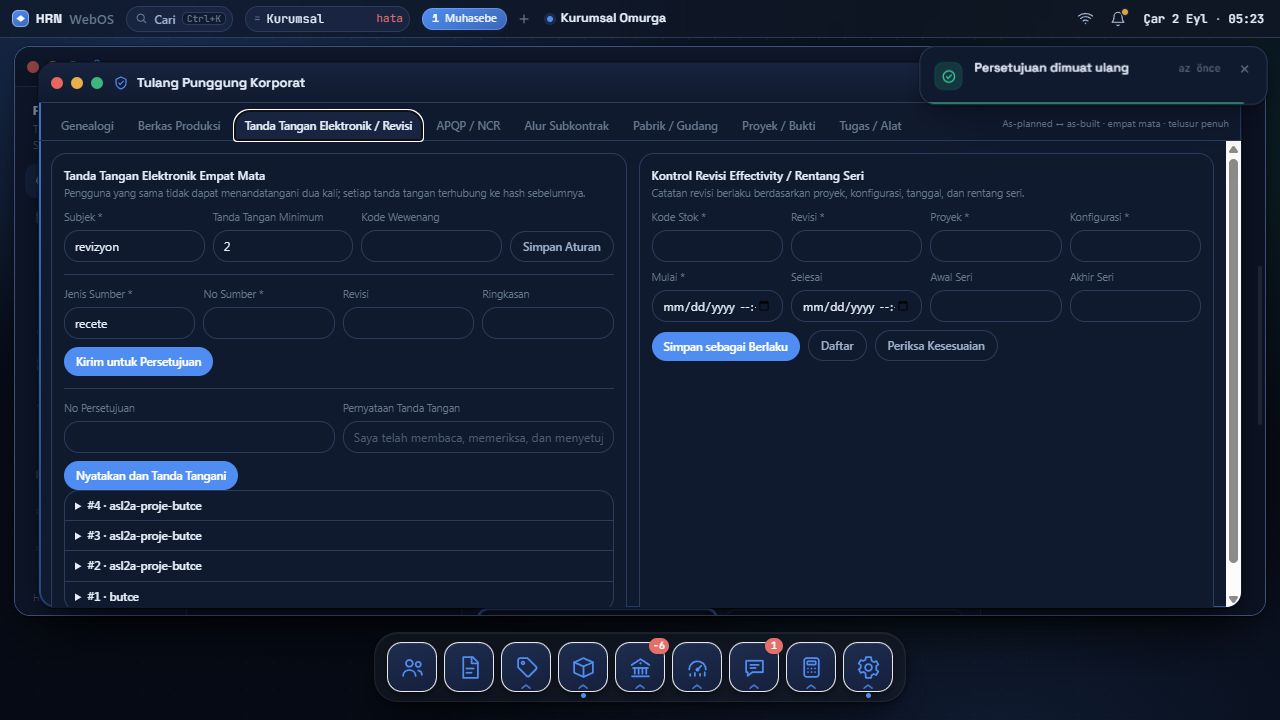

| Berkas Produksi | Produksi | 2 |
| Tanda Tangan Elektronik / Revisi | Siapa pun yang bisa melihat keluarga persetujuan: kualitas, produksi, gudang atau sisi keuangan/dokumen (bank, faktur, pesanan, departemen, kokpit) — ditambah pengguna yang terdaftar sebagai pejabat persetujuan | 3 · Pejabat persetujuan |
| APQP / NCR | Kualitas atau gudang | 4 |
| Alur Subkontrak | Wewenang pemasok atau produksi atau kualitas | 5 · Paket subkontrak |
| Pabrik / Gudang | Gudang | 6 |
| Proyek / Bukti | Siapa pun yang bisa membuka jendela ini | 7 |
| Tugas / Alat | Siapa pun yang bisa membuka jendela ini | 8 |
Jika seorang pengguna mencapai Backbone hanya karena terdaftar sebagai "pejabat persetujuan", jendelanya terbuka dengan satu tab saja: Tanda Tangan Elektronik / Revisi. Sisanya disembunyikan, karena hanya keluarga tanda tangan yang terbuka bagi pengguna itu di server — bila ditampilkan, tab lain akan menjawab 403. Pendaftaran penandatangan kedua ada di bagian 14.
Jika Anda merasa suatu tab seharusnya terlihat, Anda tidak bisa mengubah wewenang sendiri: hubungi administrator sistem Anda (Pengaturan › Pengguna). Administrator akan menautkan pengguna Anda ke templat peran yang tepat. Perubahan izin langsung berlaku pada sesi yang sedang terbuka; Anda tidak perlu keluar lalu masuk kembali.

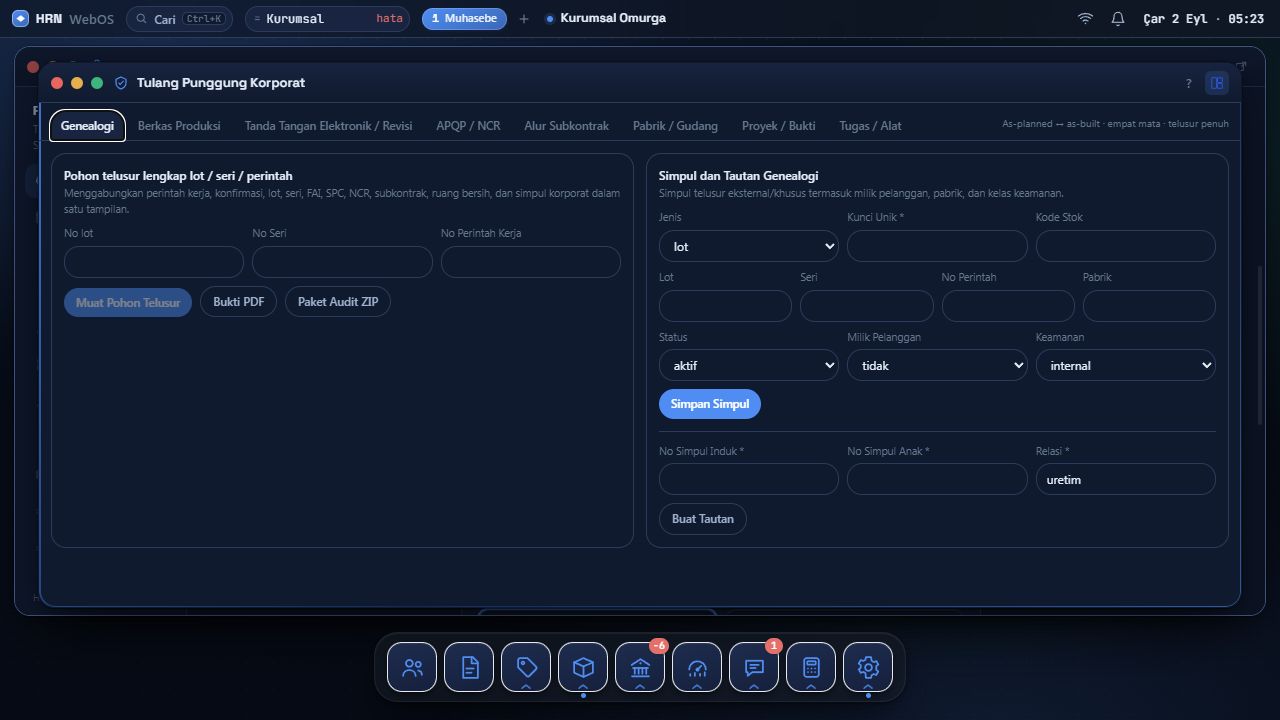

Tab ini menyatukan penelusuran akar masalah untuk lot, seri, dan perintah kerja. FAI, SPC, NCR, subkontrak, clean-room, dan node korporat muncul pada pohon telusur yang sama.
Layar nyata: pencarian lot dan seri di kiri, pembuatan node dan relasi di kanan.
| Kolom | Tujuan |
|---|---|
| Lot No / Serial No / Work Order No | Input telusur akar. Satu kolom cukup, tetapi beberapa kolom mempercepat penyaringan. |
| Type / Unique Key / Stock Code | Dipakai saat membuat node korporat untuk milik pelanggan, kelas keamanan, atau titik kontrol subkontrak. |
Gunakan PDF untuk tinjauan manajemen dan paket ZIP untuk bukti audit karena memuat manifes JSON penuh.

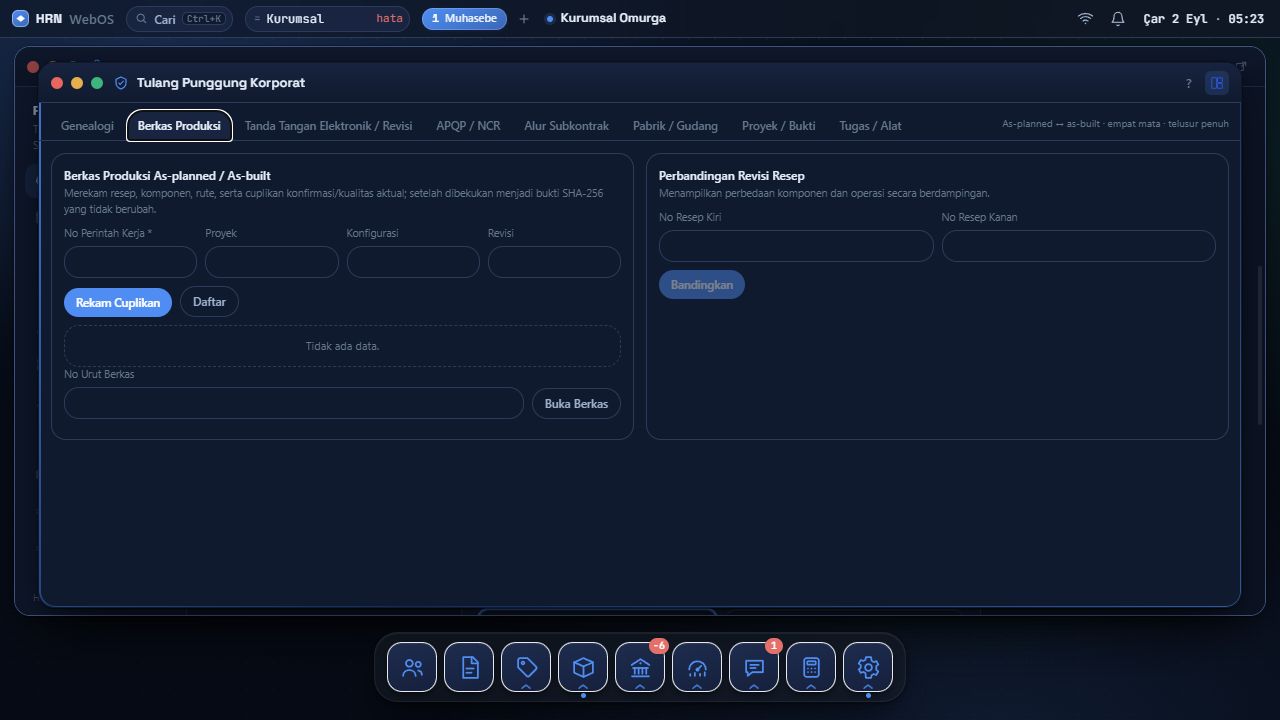

Data as-planned dan as-built disimpan dalam objek yang sama. Resep, komponen, operasi, konfirmasi, dan status kualitas terkait ke nomor urut berkas yang sama.
Layar nyata: rekam, daftar, pembekuan, dan perbandingan resep dalam satu tab.
Setelah Bekukan dan Hash, berkas dikunci oleh SHA-256. Ambil cuplikan baru alih-alih mengubah catatan yang telah dibekukan.
Pengguna yang sama tidak bisa menandatangani dua kali. Aturan persetujuan terkait ke jenis sumber, nomor sumber, dan deklarasi. Catatan revisi menyimpan proyek, konfigurasi, tanggal efektivitas, dan rentang seri bersama-sama.
Layar nyata: persetujuan dan tanda tangan di kiri, efektivitas dan pemeriksaan kesesuaian di kanan.

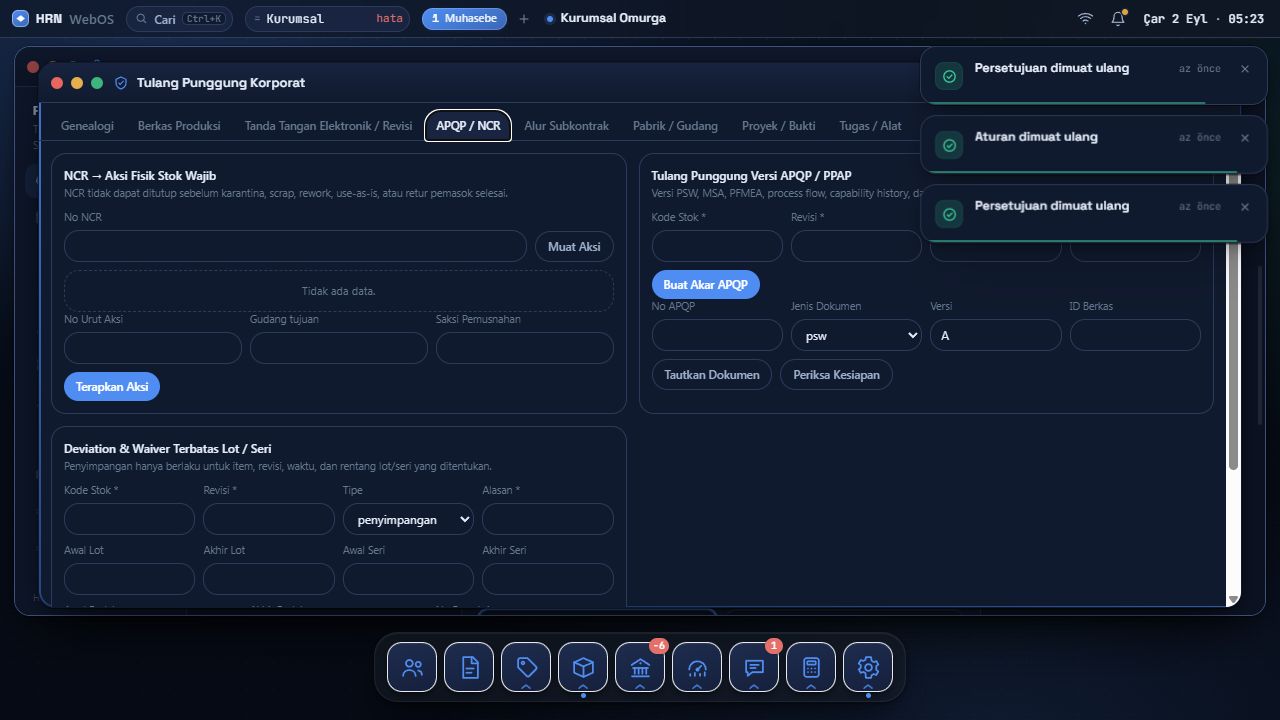

Tulang punggung APQP menyatukan versi PSW, MSA, PFMEA, process flow, capability history, dan control plan. Catatan NCR tidak dapat ditutup sebelum aksi stok fisik selesai.
Layar nyata: pengaitan dokumen APQP, penanganan deviasi, dan manajemen aksi NCR berada di tempat yang sama.
Jika keputusan MRB tidak terkait ke karantina, scrap, rework, use-as-is, atau retur pemasok, NCR tetap terbuka. Periksa ini lebih dulu saat NCR tidak dapat ditutup.
Deviasi atau waiver sebaiknya dibuka hanya dalam batas lot, seri, atau order. Alih-alih meninggalkan pengecualian umum di APQP, tulis jelas rentang seri mana yang dibebaskan dan sampai tanggal berapa.

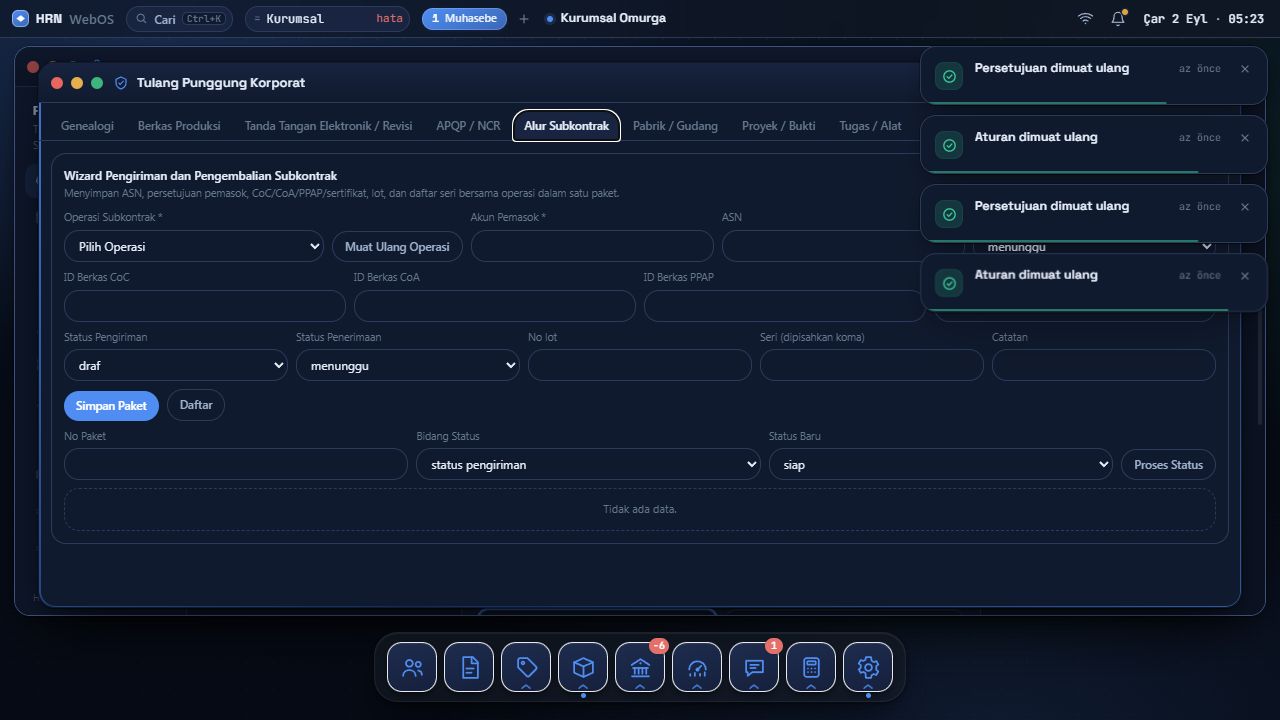

Wizard pengiriman dan pengembalian subkontrak menyimpan ASN, persetujuan pemasok, CoC, CoA, PPAP, sertifikat, lot, dan daftar seri dalam satu paket.
Layar nyata: pemilihan operasi, kolom paket, dan status kirim atau terima berada bersama.

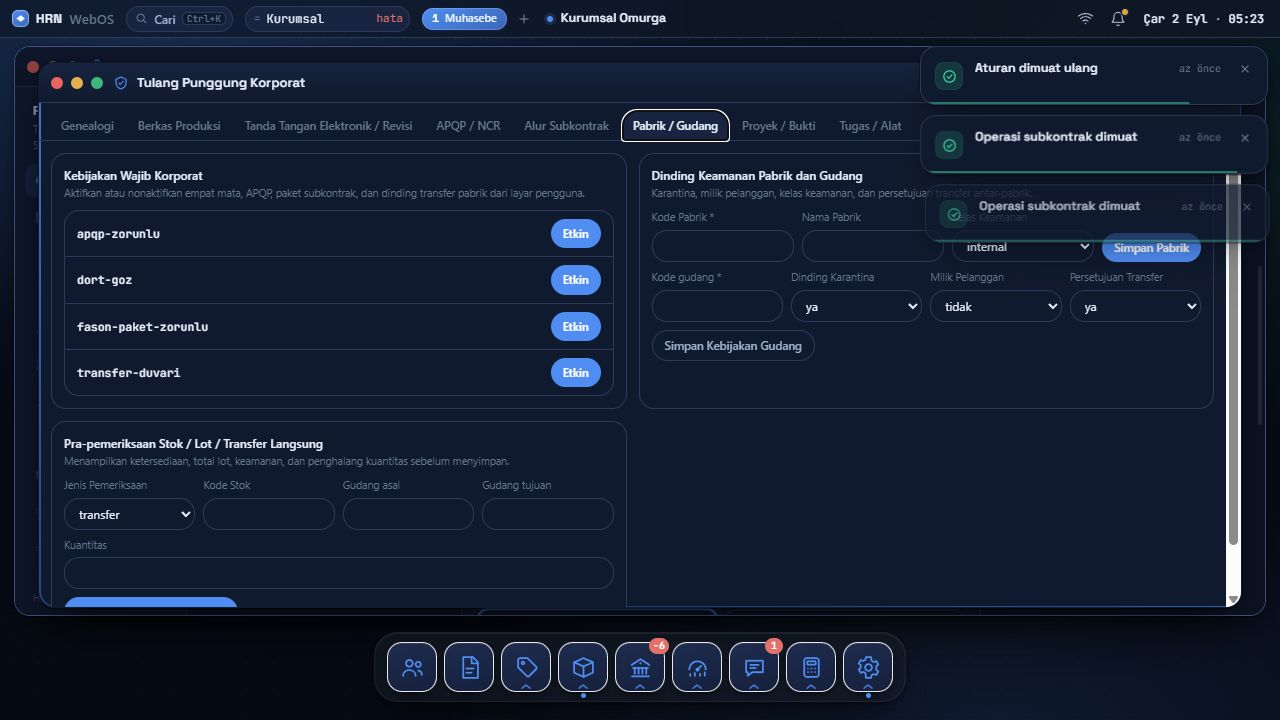

Tab ini menggabungkan setup pabrik, kebijakan keamanan gudang, dan validasi stok langsung sebelum simpan. Dinding karantina dan kelas keamanan ditegakkan di sini saat transfer.
Layar nyata: definisi pabrik di kiri, kebijakan gudang dan pra-pemeriksaan di kanan.
Pra-pemeriksaan langsung menunjukkan ketidakcocokan kuantitas, total lot, karantina, dan keamanan sebelum simpan. Peringatan ini bersifat memblokir, bukan sekadar informasi.
Proyek, WBS, anggaran kontrak, dampak kurs, dan kebijakan bukti berbasis area dikelola di sini. Catatan anggaran dan FX yang disetujui tidak dapat diposting tanpa alur empat mata.
Layar nyata: pohon proyek, WBS, anggaran, FX, dan kebijakan bukti dalam satu tampilan.
| Catatan | Syarat wajib |
|---|---|
| Budget | Nomor persetujuan harus berstatus disetujui dan memiliki dua tanda tangan pengguna berbeda. |
| FX / Hedge | Diperlukan alur persetujuan khusus dengan jenis sumber `fx`; persetujuan yang telah dipakai tidak bisa dipakai ulang. |
| Banking / HR / CRM evidence | Jika kebijakan aktif, catatan ditolak tanpa ID berkas. |
| PDF / ZIP evidence pack | PDF untuk ringkasan manajemen; ZIP adalah paket bukti tingkat auditor dan membawa manifes JSON, tautan, serta identitas berkas. |

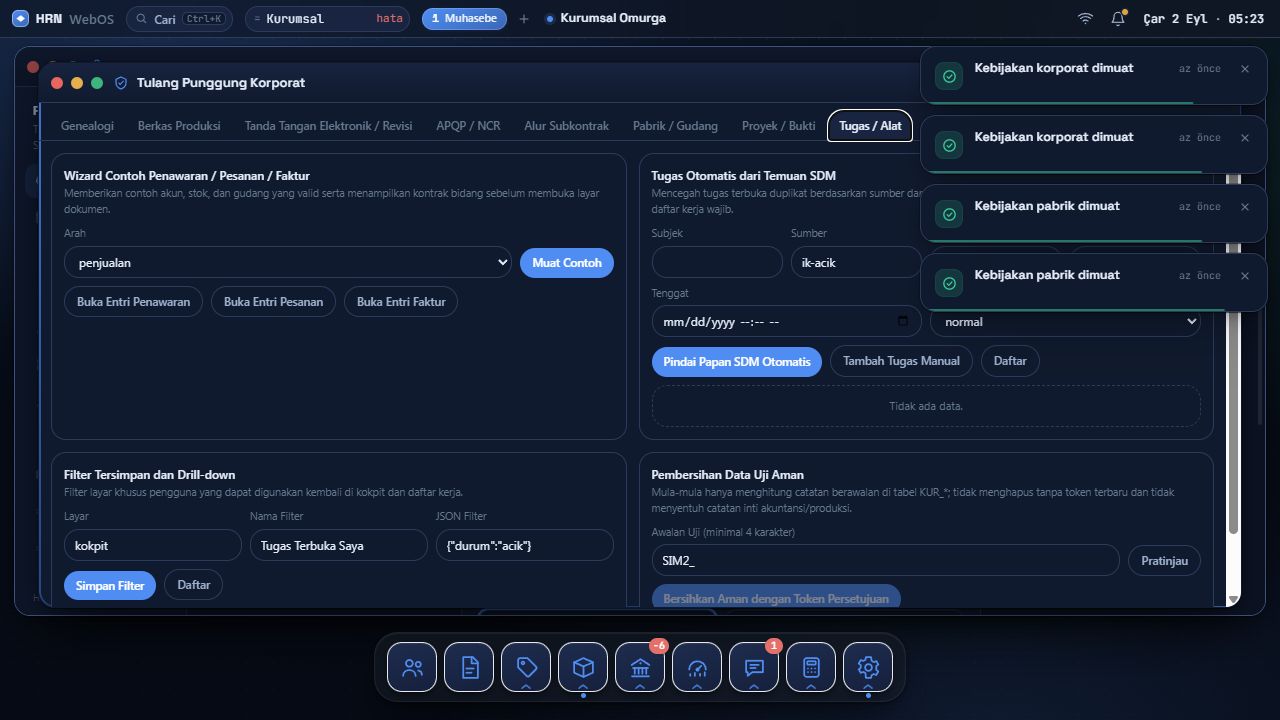

Tab ini membuat tugas dari temuan SDM, memungkinkan entri tugas manual, menyimpan filter pengguna, dan membersihkan data uji dengan aman.
Layar nyata: daftar tugas, filter tersimpan, wizard contoh, dan pembersihan data uji aman berada bersama.
Pembersihan data uji aman tidak dapat dibatalkan. Pratinjau hanya menghitung catatan uji `KUR_` berawalan, namun periksa cakupan lagi sebelum memasukkan token persetujuan.
Bagian ini merangkum aturan kerja harian yang berubah setelah Tur-2: penggunaan `ik_muduru` dengan hak minimum, konflik pembaruan portal serentak, pengisian lengkap kolom opsional pengiriman, dan rantai bukti lintas tab.
Catatan Tur-2 memakai layar Tugas / Alat yang sama: pembuatan tugas, tindak lanjut portal, dan pembersihan data uji aman tetap berada di satu tempat.
Kolom yang tampak opsional kini bertahan penuh dalam round-trip: kendaraan, plat, sopir, penerima, alamat kirim, dan catatan muat. Memang tidak wajib, tetapi jangan kosongkan bila Anda butuh bukti pengiriman, retur subkontrak, dan audit yang kuat.
Setelah Tur-2 ada satu perilaku lampiran yang sama di seluruh produk. Form produksi, kualitas, gudang, subkontrak, komersial, CRM, bank, HR, dan korporat memakai panel yang sama: multi-upload, metadata, kelas keamanan, bendera milik pelanggan, SHA-256, pembatalan beralasan, dan lencana berkas beku bekerja seragam di semua tempat.
Untuk matriks form-dokumen dan contoh, baca “Berkas dan bukti berversi” pada Buku Pegangan Pengguna Praktis.
Catatan pengiriman dan identitas berkas masuk ke rantai audit yang sama dengan Proyek / Bukti untuk anggaran, FX, dan kebijakan bukti berbasis area.
| Alur | Catatan kerja Tur-2 |
|---|---|
| Genealogy | Gunakan telusur lot/seri bukan hanya untuk akar masalah, tetapi juga untuk menunjukkan kiriman fisik mana yang terkait dengan catatan subkontrak atau portal. |
| Frozen production file | Bekukan selisih as-planned vs as-built, efektivitas, dan rentang seri di berkas beku; jangan diam-diam menulis ulang catatan yang sama. |
| E-sign / Revision | Selesaikan rantai tanda tangan elektronik sebelum mengambil cuplikan revisi kritis. Catatan lama yang sudah ditandatangani mewakili titik keputusan sebelumnya saat audit. |
| APQP / NCR | Tulis data deviasi, waiver, dan tenggat langsung di catatan APQP atau NCR; jangan hanya menaruhnya di catatan portal atau komentar tugas. |
| Subcontract / facility / project / evidence / task | Jangan memecah kirim subkontrak, perpindahan fasilitas, anggaran proyek, berkas bukti, dan pelacakan tugas ke salinan yang terputus. Aturan Tur-2 adalah menyimpannya dalam satu rantai Backbone dan satu identitas berkas. |
| Shared attachments | Pemilihan multi-file, metadata, pemindaian antivirus, kelas keamanan, pembatalan beralasan, dan perilaku berkas beku seragam pada 28 penempatan catatan yang terlihat. Berkas beku tidak pernah diubah diam-diam; revisi baru menjadi lampiran aktif baru. |
Buka tab Operasi Logam di jendela Tulang Punggung Korporat. Walau kartu tampak terpisah, semuanya terhubung melalui kode stok, gudang, heat/lot, dan nomor sumber yang sama. Kolom bertanda bintang wajib; isi juga kolom opsional untuk pencarian dan audit.
| # | Apa yang dilakukan? | Kesalahan apa yang dicegah? |
|---|---|---|
| 1 | Varian: isi stok, bentuk, semua dimensi, mutu, standar, pelapis, berat teoretis, revisi, dan tanggal berlaku. Simpan draf, mulai persetujuan metal-varyant, dapatkan tanda tangan dua manajer berbeda, lalu berlakukan. | Mutu/standar kosong, dimensi tidak valid, aktivasi tanpa persetujuan, dan perubahan diam-diam dicegah. |
| 2 | Rantai telusur: buat heat, lalu charge/coil, paket, dan potongan. Isi induk, jumlah, berat, gudang, lot/seri, dan dokumen sumber; periksa dengan Buka Pohon Lengkap. | Siklus, jenis induk salah, dan jumlah anak yang melebihi induk ditolak. |
| 3 | Pemotongan: isi panjang/jumlah sumber, kerf, dan sisa minimum. Tambah potongan lalu simpan tata letak; potongan, hasil, dan sisa setiap batang ditampilkan. | Potongan lebih panjang dari batang atau kebutuhan batang berlebih diblokir. |
| 4 | Timbangan: isi kendaraan, sopir, pengangkut, timbangan, tara, bruto, kilogram surat jalan, toleransi, dan waktu. Selisih perlu persetujuan dua manajer metal-kantar. | Bruto≤tara dan penutupan selisih tanpa persetujuan diblokir. |
| 5 | ATP/CTP: isi stok, gudang, jumlah, tanggal, dan lead time. Hasil menunjukkan ATP, pasokan terencana atau CTP serta termin. Reservasi berlebih menunggu persetujuan metal-rezerv. | Mencegah stok yang sama dijanjikan dua kali karena reservasi atau blok kualitas diabaikan. |
| 6 | MTC/CoC: isi stok serta heat atau lot lebih dulu; unggahan tidak dibuka tanpa konteks itu. Di Lampiran Bersama pilih MTC/CoC lalu unggah dengan nomor dokumen, revisi, dan metadata. ID tampil sebagai #nomor dan berkas aktif yang cocok dipilih otomatis pada formulir sertifikat. Ikat lalu jalankan pemeriksaan rilis. | Berkas tidak aktif, jenis salah, atau tanpa heat/lot tidak dihitung; unit tanpa sertifikat tidak dirilis. |
| 7 | RMA: buka catatan. Transfer barang secara fisik ke KARANTINA dan terima penuh, lalu tautkan transfer. Setelah persetujuan metal-rma, buat keputusan MRB, selesaikan aksi stok, dan tutup RMA. | Keputusan tanpa karantina dan penutupan sebelum aksi fisik selesai diblokir. |
| 8 | Kurs: isi mata uang, tanggal ISO, sumber resmi, kurs beli/jual dan silang. Kunci dengan persetujuan metal-kur, lalu tautkan ke penawaran/pesanan/faktur. | Kurs tanpa sumber/tanggal, kunci tanpa persetujuan, dan perubahan kurs dokumen diblokir. |
| 9 | Biaya/margin: masukkan perintah kerja untuk produksi atau nomor dokumen untuk penjualan. Sistem membaca data aktual. Tambahkan angkut, energi, overhead, scrap, selisih kurs, dan kurs terkunci; periksa lalu simpan snapshot. | Mencegah biaya aktual disederhanakan menjadi satu harga kartu dan margin salah tanpa dampak kurs. |
Subjek dan jenis sumber harus sama; nomor sumber adalah nomor draf. Orang yang sama tidak dapat menandatangani dua kali dan non-manajer tidak dapat memberi tanda tangan kritis. Setelah dua tanda tangan status menjadi disetujui.
Buka Pusat Operasi Logam di Tulang Punggung Korporat. Pada ponsel atau pemindai genggam buka Terminal Genggam Logam dari menu utama. Ikuti urutan ini agar pekerjaan benar dan dapat diaudit.
STOK=...|LOT=...|PAKET=...|DEPO=...|LOKASYON=.... Validasi menampilkan stok, heat, lot, paket, gudang, dan lokasi.SHA256SUMS.txt. Meterai ini bukti integritas, bukan tanda tangan elektronik berkualifikasi.Jangan abaikan pesan. Benturan mesin, POD wajib, pemasok belum disetujui, lot tanpa sertifikat, dan konflik idempotensi adalah gerbang integritas. Lengkapi sumber lalu coba lagi.
Rincian praktis: OCR lokal membaca PNG/JPEG dan PDF pindai, maksimal 20 MB dan 20 halaman PDF. Transfer penawaran mempertahankan pelanggan, mata uang, diskon, dan jatuh tempo; isi kurs sebenarnya secara terpisah. Menyeret kartu potong menukar waktu nyata dalam satu transaksi. PDF memuat tanda tangan CMS; ZIP juga berisi SHA256SUMS.p7s dan sertifikat publik. Sertifikat uji aplikasi bukan tanda tangan berkualifikasi atau cap waktu tepercaya. Koneksi bank/pengangkut dan pengujian RFID/timbangan fisik memerlukan akun penyedia dan perangkat.
Nomor persetujuan hanya milik satu catatan keputusan. Nomor yang sudah dipakai untuk anggaran atau FX akan sengaja ditolak pada penulisan berikutnya.
Gunakan wizard contoh di tab Tugas / Alat. Wizard ini menunjukkan kombinasi akun, stok, dan gudang yang valid sebelum masuk ke entri penawaran, pesanan, atau faktur.
Pada area Bank, SDM, dan CRM, bukti wajib dipakai untuk audit trail. Jika kebijakan aktif, server menolak penulisan tanpa ID berkas.
Dalam persetujuan korporat (anggaran, penyimpangan, varian logam, kurs…) sebuah aturan membawa kode wewenang, dan kode itu menentukan siapa yang boleh membubuhkan tanda tangan kedua. Di perusahaan dengan satu manajer, aturan berkode "yonetici" tidak pernah bisa selesai: tidak ada manajer kedua untuk menandatangani. Kartu Pejabat persetujuan mengatasinya — manajer menunjuk seorang karyawan sebagai penandatangan kedua untuk keluarga topik tertentu.
| yetki_kodu | Siapa yang boleh menandatangani, kapan menjadi "disetujui" |
|---|---|
| (kosong) | Dua pengguna berbeda sudah cukup; kelas bebas. |
| yonetici | Karyawan biasa tidak boleh menandatangani. Manajer SDM, manajer bagian, atau pejabat persetujuan yang ditetapkan untuk keluarga topik itu boleh menandatangani; tetapi persetujuan menjadi "disetujui" hanya dengan tanda tangan minimal satu manajer sungguhan — urutan tidak penting. Jika jumlah tanda tangan penuh tetapi tidak ada tanda tangan manajer, status tetap "menunggu" dan jawaban menampilkan "menunggu tanda tangan manajer". |
| yonetici-salt | Perilaku ketat lama: setiap tanda tangan manajer sungguhan. Pejabat persetujuan yang ditetapkan tetap boleh membubuhkan tanda tangan kedua di sini; jika tidak ingin, jangan tetapkan pejabat. |
Pesan: "keluarga tidak valid" (422) — hanya empat nilai yang sah; "pengguna tidak ditemukan" (404); "Anda tidak dapat menjadikan diri sendiri pejabat" (422); karyawan tanpa wewenang yang mencoba menandatangani mendapat DORT_GOZ_YONETICI (403). Setiap tanda tangan mencatat kelasnya (manajer / pejabat / kepala bagian / karyawan); membuka persetujuan menampilkan daftar "penandatangan kedua" yang ditetapkan untuk keluarga itu.
Layar persetujuan dulu hanya terbuka dengan hak modul Kualitas; pengguna produksi tidak bisa memulai persetujuan varian logam, pegawai bank tidak bisa melihat persetujuan kurs. Kini gerbang menyempit menurut topik: keluarga keuangan terlihat dan dapat dimulai dengan hak Manajemen/Bank/Faktur, keluarga kualitas dengan Kualitas, keluarga operasi dengan Gudang/Produksi/Pembelian/Pesanan; "metal-kur" masuk operasi sekaligus keuangan. Daftar disaring ke topik yang boleh Anda lihat (jawaban membawa tanda "disaring menurut topik") — daftar kosong adalah cakupan, bukan gangguan. Manajer melihat semuanya.
Paket subkontrak yang dibuka tanpa dokumen dulu macet: CoC, CoA, PPAP, sertifikat, seri, lot, atau ASN tidak bisa ditambahkan belakangan. Kini paket dapat diperbarui sebagian: hanya kolom yang Anda kirim yang ditulis, sisanya tetap. Aturan: begitu paket keluar dari draf, dokumen/lot/seri/ASN tidak bisa dikosongkan (gerbang "siap" tidak boleh mundur); id dokumen harus berkas aktif atau beku di Lampiran (jika tidak, FASON_BELGE). Kolom status (persetujuan pemasok, status kirim/terima, no. perintah, akun) tidak bisa diubah lewat jalur ini — jika ada di badan permintaan, FASON_PAKET_KORUMA (422); itu bergerak lewat titik "status".
Jika dua orang menyunting paket yang sama: setiap catatan membawa versi. Jika "versi yang diharapkan" yang Anda kirim berbeda dari yang tersimpan, Anda mendapat KAYIT_DEGISTI (409) — tidak ada data hilang; baca ulang paketnya, lihat perubahan terakhir, lalu simpan. Jawaban selalu mengembalikan daftar "kurang" dan tanda "bisa siap"; jawaban penulisan paket juga menyebut yang kurang.
Sampai kini "kartu berlacak lot" berarti "kartu yang pernah punya lot"; faktur pembelian tidak membuka lot sementara penjualan mengurangi dengan FEFO. Tiga bagian ditambahkan:
PUT /api/depolar/lot-takip/<kode>; manajer atau petugas gudang mana pun). Tanpa tanda, aturan lama berlaku (kartu dengan riwayat lot dilacak); "tidak" mematikan pelacakan meski ada riwayat.Menerima batch yang datang dulu berarti lima operasi terpisah: pemeriksaan sertifikat, catatan penerimaan IQC, keputusan, lot, dan pelepasan dari karantina. Titik baru POST /api/kalite/iqc-kabul menjalankannya berurutan dalam satu panggilan; badan permintaan mewajibkan nomor faktur (atau baris: kode+jumlah), keputusan (terima/tolak), gudang tujuan (bukan karantina), dan alasan; lot/kedaluwarsa dan sertifikat opsional. Izin: gerbang tulis kualitas (manajer atau petugas gudang karantina).
Membaca keberhasilan sebagian: titik ini bukan semua-atau-tidak — ia lima operasi terpisah. Jika satu langkah gagal, jawaban mengembalikan kode galat langkah itu (403/404/409/422), menyatakan "selesai: tidak", dan mencantumkan langkah yang sudah ditulis (mis. catatan dan keputusan ditulis, pelepasan gagal dengan "jumlah melebihi stok"). Selesaikan sisanya secara manual, atau perbaiki jumlah dan ulangi hanya langkah yang gagal.
Syarat lot CoC (gerbang kalite.coc_lot_zorunlu): pemeriksaan CoC tanpa nomor lot pada kartu yang sertifikatnya wajib lolos saat gerbang mati tetapi membawa peringatan "pemeriksaan umum — bukan berbasis lot"; saat gerbang aktif ia berhenti dengan LOT_GEREKLI. Dengan lot hanya gerbang "tidak ada sertifikat" yang ditanyakan. Saat Anda mengunggah berkas kedua ke objek yang sama di Lampiran (mis. nomor heat yang sama), aktifSayac pada jawaban menyebut berapa berkas aktif pada kunci itu — cara tercepat menyadari unggahan sertifikat ganda.
Ringkasan pemasok (GET /api/kurumsal/tedarikci-ozet?carikod=…&gun=90; hak departemen, produksi, faktur, kualitas, atau gudang): jumlah/nilai pembelian dan retur dalam N hari terakhir, IQC terima-tolak-menunggu dan rasio penolakan, jumlah NCR dan NCR terbuka, penolakan kualitas, nilai akun, dan skor pemasok logam. Karena NCR dan penolakan karantina tidak membawa akun, dicocokkan dengan aturan "pemasok pengiriman pembelian terakhir sebelum tanggal catatan" — aturan yang sama dengan rapor pemasok.
Pengaturan tanda tangan tunggal (depo.dort_goz_tek_imza): jika perusahaan hanya punya satu administrator sistem dan gerbang aktif, administrator itu boleh menyetujui perintah transfernya sendiri; jejaknya masuk ke catatan sebagai "TEK_IMZA" dan baris tersendiri dibuka di jejak Audit. Jika ada administrator lain, pengaturan tidak diterapkan. Kunci periode otomatis (mali.donem_kilidi_otomatik = tanggal dalam bulan, 0 mati): pada hari ke-N bulan sebelumnya dikunci (tanggal kunci = tanggal 1), pengumuman dikirim ke manajer, catatan audit ditulis; kunci yang dimajukan manual tidak ditarik mundur. Keduanya ada di layar Manajemen › Gerbang keamanan; lihat tabel di panduan Keamanan.
Proses khusus seperti perlakuan panas, pelapisan dan NDT tidak boleh diberikan kepada pemasok tanpa akreditasi. Akreditasi (program, nomor, penerbit, MASA BERLAKU) dicatat per pemasok. Gerbang berjalan saat paket subkontrak menjadi dikirim. Rincian: Ketertelusuran Pertahanan.
Setup asks about backup maintenance, second-user approval, amount limits and the Financial Operations period lock. All default to off. Administrators can change them under Settings → Corporate controls. The 15-minute maintenance lease is a safety timeout, not a waiting period. Scheduled MAIN/EK1 backup requires this option. Administrators can always back up manually; the write lease is temporary and does not enable the saved option. Existing period locks in other document modules remain separate.
Open Corporate → Financial Operations. Define your accounts first; a customer control account must use the customer type. Reconciliation shows source transactions, explicit settlements and the difference between the customer subledger and posted entries. Existing documents are not posted automatically.
Select a source transaction and prepare an entry. Debit and credit totals must balance; customer control amounts must match the source. When second-user approval is enabled, another authorized user approves the draft. A posted source document cannot be edited or deleted until its entry is reversed with a reason. Reversal preserves the original and creates opposite journal lines on the current open date.
For settlement, select debit and credit transaction numbers for the same account and the amount to apply. Partial payments, advances and returns can use their existing source records. Remaining balances are checked again on approval. Customer analyses apply confirmed links first and use FIFO only for unmatched balances.
Planning and Operations → Additional cost flow follows a recorded purchase cost through inventory movements and production outputs. Select Prepare accounting entry, then choose the expense invoice, supplier and accounts. Add a tax line if needed. The cost allocation total is protected and the entry requires a second approver only when that option is enabled. Negative stock or untraceable returns/cancellations prevent an unsupported allocation.
Material and capacity planning combines the recipe, available inventory, procurement lead times, machine queues and dated working-minute overrides. Shared components consume stock once. Dates are conservative daily estimates, not reserved delivery promises. Missing lead times, inactive machines or incomplete routings leave the date blank. Existing genealogy remains available from the Traceability tab.
Daily backups require an existing server folder, a schedule, a backup password and administrator credentials for unattended execution. Credentials are stored encrypted. During the native snapshot, MAIN and EK1 writes pause under an expiring lease. Package verification checks both encrypted files. Actual restore runs from the setup wizard into a new company; new PostgreSQL and Firebird backups also compare table row-count fingerprints before the restored company is registered.
